  去年以来,军委部署加快推动安置住房建设,明确建筑面积标准,调整充实建设力量,探索多种建管模式,聚焦“产品开发”和“住户服务”进一步转变工作理念。截至2021年底,由军委后勤保障部安置住房保障中心和联勤保障部队代建机构组织承建的27个统建项目,已经覆盖13个省市地区,推进步伐持续加快。为回应广大官兵期盼关切,即日起,“现代后勤”微信公众号将适时推送全军统建项目建设进展情况,与大家一起关注“看房”。

01北京地区项目进展

01香山项目▲完成一期北区小市政工程竣工验收。▲完成二期一标段园林绿化工程。▲电力工程(一期)完成百分之六十。

02小井项目

▲一期主体已竣工验收,完成园林、弱电工程。


▲二期9月初开工,正在组织负一、二层施工,地下工程完成百分之六十。


▲配建幼儿园施工至三层(共三层)。

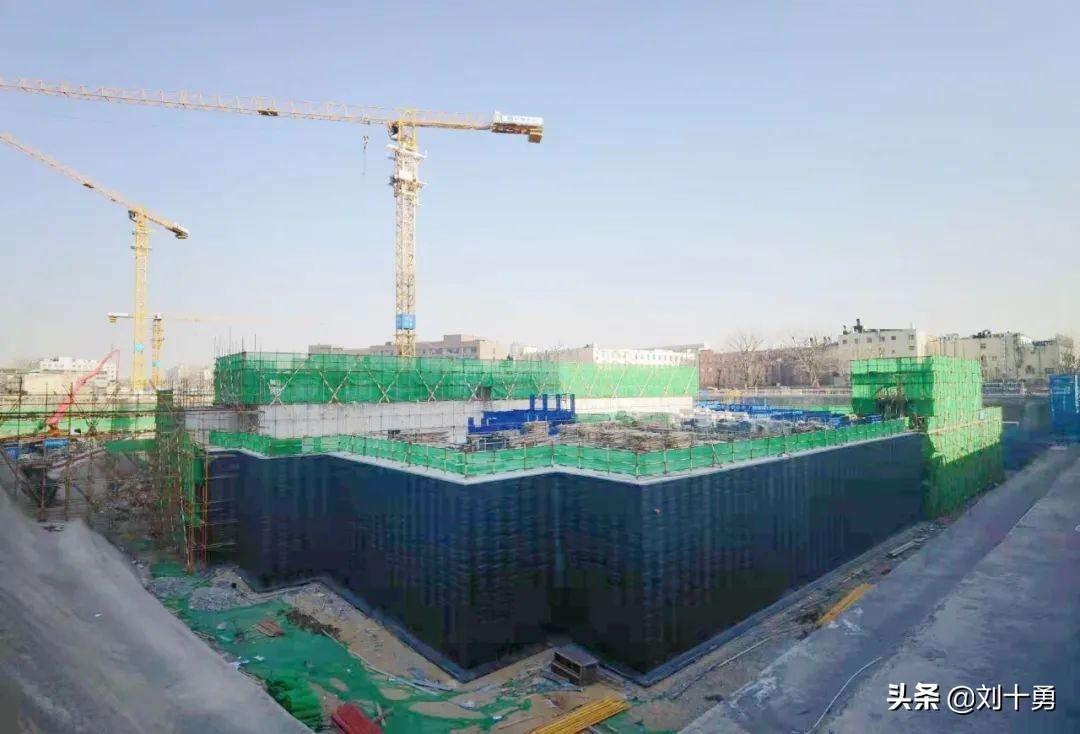

北京小井二期项目负一、二层施工(图1)


北京小井二期项目负一、二层施工(图2)


北京小井一期项目园林、弱电工程完工(图1)


北京小井一期项目园林、弱电工程完工(图2)

03西北旺项目

▲02、06地块主体已竣工验收。02地块完成车库标识及挡车器安装,军休所装修已完成百分之七十。


▲05地块完成8栋住宅二次结构施工,外墙保温施工及窗附框安装完成百分之八十,燃气工程完成百分之四十二。


▲06地块电力工程完成百分之七十,部分自来水工程完成百分之五十,燃气工程完成百分之九十。


02#地块完成车库标识设备安装

05#地块外墙保温施工及窗附框安装

06#地块市政工程施工

04平房乡项目▲组织EPC投标企业现场踏勘。

02上海地区项目进展

01、江湾公建配套项目

▲完成配建养老院、菜场装修工程,幼儿园、学校装修工程完成百分之七十。


上海江湾公建配套项目养老院、菜场装修完工,学校、幼儿园装修施工


02、江湾二期东区项目

▲完成桩基及基坑围护施工。▲完成主体工程施工许可证办理。

上海江湾二期东区项目基础施工


03、江湾三期项目


▲完成地勘招标。


▲协调地方部门明确部分土地权属变更事宜。

03南京地区项目进展

大校场一期项目


▲完成基坑围护,展开桩基施工。


南京大校场一期项目桩基施工

04成都地区项目进展


01锦里西路一期项目


▲完成用地不动产登记证书办理。


▲协调地方部门审批用地规划调整。


成都锦里西路一期项目办理不动产登记

02元华路二期项目


▲协调地方部门组织用地规划调整论证。


▲协调地方部门启动文物勘探。


成都元华路二期项目协调办理地块规划调整手续

03蓉安和平项目


▲1号楼施工封顶,2、3号楼主体结构施工至30层。

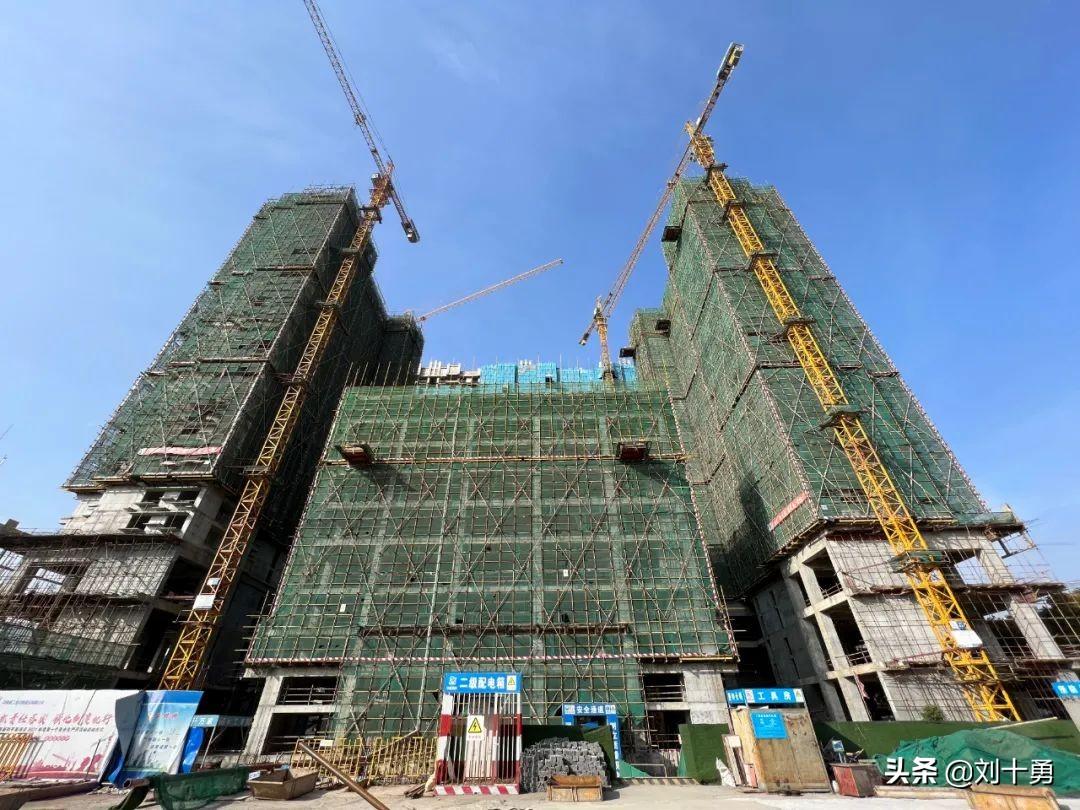

成都蓉安和平项目主体施工

05

西安地区项目进展

永安路项目

▲组织文勘准备,测算场内清理清运工程量。


西安永安路项目组织文勘准备

西安杜城二期项目

▲取得《建设工程规划许可证》。▲完成施工图优化调整。▲完成水土保持方案审批。▲协调地方部门完成设计方案终审公示。

06

天津地区项目进展晨光道项目▲完成土地证补办。▲组织第三方机构审核地勘报告。▲与地方部门沟通土地置换事宜。▲协调推动有关单位占地腾退事宜。

07杭州地区项目进展1杭州南山路项目▲持续与地方部门协调沟通用地条件。2杭州沈半路项目▲完成考古勘探。▲完成设计单位招标。▲住宅初步设计文本提交预审,启动幼儿园初步设计。

08昆明地区项目进展昆明关培路项目▲协调办理用地确权和规划调整手续。

09哈尔滨地区项目进展

哈尔滨南通大街项目


▲完成基坑越冬维护。


哈尔滨南通大街项目完成越冬维护

10广州地区项目进展

广州同和一期项目


▲组织基础工程施工。


广州同和一期项目基础施工

11青岛地区项目进展

01青岛盐城路项目

▲完成现场三通一平、临设、围挡搭建。


▲完成现场通信管道土建施工。


▲办理质量监督手续、施工许可证。


▲协调办理行道树迁移和土方外运手续。


青岛盐城路项目完成三通一平

02青岛徐州路项目▲完成规划变更手续。▲组织施工图设计。

03青岛九水东路项目▲完成规划变更手续。▲组织施工图设计。▲组织拆除旧房。

04青岛内蒙古路项目

▲完成供水、供电、燃气、暖气、有线电视等市政配套施工。


▲完成防火门安装、地下车库环氧地坪漆施工,以及消防通风设备调试。


青岛内蒙古路项目市政配套施工

05青岛长沙路项目

▲完成主体竣工验收,展开分房准备。


青岛长沙路项目完成竣工验收

12济南地区项目进展

济南腊山一期项目


▲主体工程全部封顶,展开二次结构施工。


▲完成车库主体、外墙防水层施工及基坑回填。


济南腊山一期项目主体工程全部封顶

13沈阳地区项目进展

沈阳浑南一期项目


▲完成土方开挖、基坑边坡支护,以及临时围挡、临建搭设。


▲完成1#、 2#、5#、6#、7#塔吊基础浇筑。


▲钻孔灌注桩施工完成百分之三十。


沈阳浑南一期项目完成土方开挖


来源丨军委后勤保障部安置住房保障中心
